美国核管会批准Oyster Creek核电站许可证终止计划,为厂址退役收尾及建设四台小型模块化反应堆创造条件。Holtec计划推动原址新建SMR-300小堆项目于2036年投运,但仍需解决监管审批、融资、电力承购和合作安排等问题。
美国核管会(NRC)已批准新泽西州Oyster Creek核电站的许可证终止计划(LTP),这一监管里程碑为最终退役阶段扫清了障碍,并为Holtec International在该厂址建造四座SMR-300小型模块化反应堆机组奠定了基础。
Holtec于2026年7月表示,计划在已退役的Oyster Creek核电站建造四座SMR-300反应堆,目标是在2036年实现全部四台机组的商业运行,同时该公司正推进该前沸水堆(BWR)厂址的清理与修复工作。

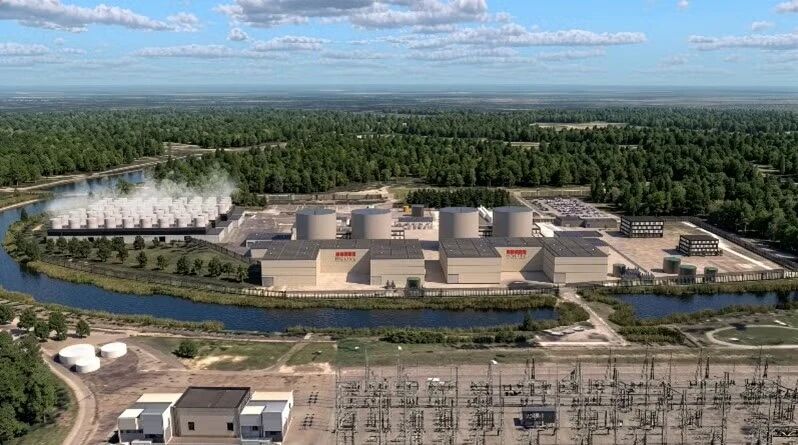

拟议项目将包括四台340 MW机组,总装机容量1360 MW,是Oyster Creek核电站此前运行近五十年、装机容量为636 MW的反应堆发电能力的两倍多。Holtec在提交的证券文件中披露了2036年的目标,该文件将Oyster Creek归类为开发阶段部署机会。但该公司指出,在其原核电站厂址上的项目仍取决于州和地方的支持、融资以及与股权合作伙伴的安排。
Oyster Creek厂址副总裁Jeff Dostal在Holtec的公告中表示,获批的LTP为退役和厂址恢复的最后阶段提供了路线图。Holtec将继续以一贯的严谨态度、专业精神以及对安全的重视来执行剩余工作。

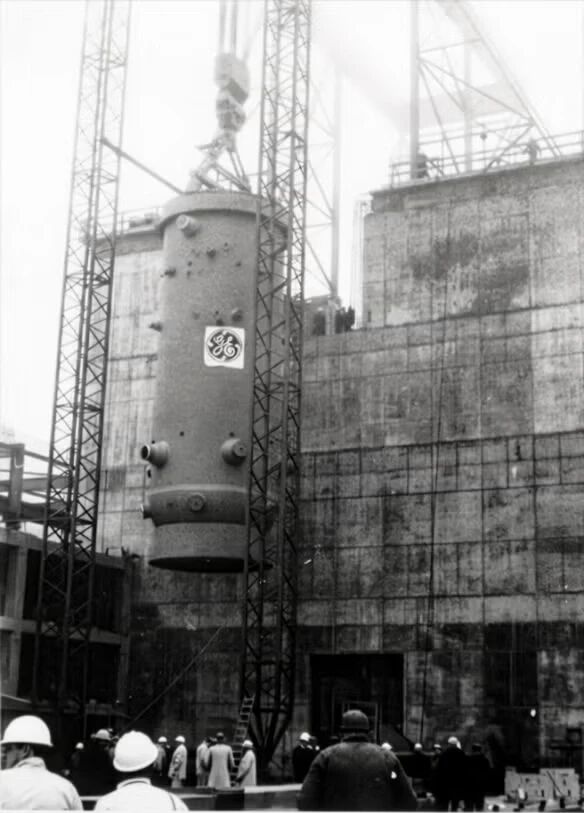

Oyster Creek核电站距离Holtec位于新泽西州(New Jersey)Camden的公司总部54英里,于1964年12月获得建造许可证,并于1969年12月投入商业运行。这座装机容量为636-MW的通用电气2型(General Electric Type 2)沸水堆核电站,曾是美国运营时间最长的商业核电站。2018年9月被前业主Exelon永久关闭时,已运行近49年。
该电站最初由GPU拥有,1999年被出售给AmerGen Energy,并于2003年并入Exelon公司。2009年4月,尽管反核组织和环保团体因担心干井腐蚀及其他老化问题而提出反对,NRC仍批准了Oyster Creek核电站20年的运营许可证续期,将其运营期限延长至2029年。
该电站的关闭启动时间,比续期后的NRC运行许可证到期时间早了十多年。Exelon在决定不安装新泽西州不断变化的水法规所要求的冷却塔后,于2010年同意在2019年12月前退役Oyster Creek核电站,随后由于燃料和维护成本上升,加之批发电价持续低迷,将关闭时间又提前了一年多。该电站也未能通过PJM Interconnection在2014年和2015年举行的、针对2017年至2019年交付期的容量拍卖。
Exelon于2019年完成了将该电站出售给Holtec International的交易。由Holtec和SNC-Lavalin组成的合资企业Comprehensive Decommissioning International承担了退役责任。Holtec表示,目前退役和拆除工作已完成过半,并补充称Oyster Creek核电站在其运行寿期内累计发电超过192 TWh。
但Holtec表示,新泽西州监管环境的变化使该核电站的转型变得更加可行。值得注意的是,2026年4月,该州州长签署法案修订相关法规,删除了实际上导致该州新核电站建设冻结四十年的法定条款。这项在议会获得全票通过的法律,允许州环境保护部门基于放射性废物在厂址的安全储存情况批准许可,而非强制要求使用美国联邦永久性储存库。该法案还延续了2026年1月颁布的州长行政令,该命令组建了核能工作组,旨在评估如何加快该州先进核能技术的部署。
Holtec表示,位于Lacey Township的Forked River区、毗邻Barnegat湾的800英亩厂址,如今提供了一个难得的机遇,可通过在当地开发、建造和部署先进核能技术来强化该州的能源未来。
根据Holtec为拟议首次公开募股提交的证券文件,SMR-300是Holtec专有的三代加压水堆设计,每台机组预期净输出功率约为300–340 MWe,并配备非能动、无人值守安全的安全系统。
根据新成立的Holtec Nuclear Corp.于2025年7月提交的信息,Holtec正在推行双轨商业化战略。Holtec核能事业部将与Hyundai Engineering and Construction及其他供应链伙伴合作,主导SMR-300电站的许可、采购、建造和调试工作。与此同时,其新成立的子公司Energetics将负责项目开发工作,包括厂址选择、融资、电力承购安排、资本结构设计以及最终的股权出售。
Holtec表示,预计将采用两种主要商业模式。在建造-拥有-运营模式下,该公司将负责电站的开发,并在投运后保留所有权,通过长期售电和容量支付获得收入。而在开发至移交模式下,Holtec将完成早期开发、许可和审批工作,随后将项目移交给公用事业公司或其他业主。该公司预计未来大多数部署将采用后一种模式,但表示在具有战略优势的情况下可能保留所有权。
迄今为止,Holtec在美国的小型模块化反应堆项目包括位于密歇根州(Michigan)Palisades的Pioneer 1号和2号项目、新泽西州Oyster Creek的四机组项目,以及计划在马萨诸塞州(Massachusetts)Pilgrim、纽约州(New York)Indian Point和密歇根州Big Rock Point的潜在部署。
Palisades再开发项目中的Pioneer 1号和2号机组是该公司推进最顺利的SMR-300提案。该双机组电站按照Holtec的建造-拥有-运营模式进行开发,计划建于该公司位于密歇根州Covert的Palisades厂址,目标是在2030年代初期投入商业运营,具体取决于融资、监管审批及电力承购安排。该项目将与现有的800 MWe Palisades核电站毗邻而建,Holtec正推动这座于2022年5月永久停运的电站恢复运行。虽然NRC于2025年恢复了该电站的运行许可状态,但Holtec在2026年7月的最新进展报告中表示,主要翻新工程已全部完成,该电站已进入启动前的剩余维护、试验、检查和运行准备阶段。
该电站一旦恢复运行,将成为美国首个商业核电站永久停运后重启的案例。Holtec表示,此次重启将积累在获取许可、融资及购电协议方面的经验,这些经验将应用于其小堆电站的开发业务。
2025年12月,美国能源部选定Pioneer 1号和2号机组获得第一层级先行者资助,Holtec预计可获得4亿美元资助。该资助仍需满足若干条件,包括谈判并签署资助协议。然而,证券文件明确指出,Pioneer项目尚未获得推进所需的所有协议。Holtec表示,其正与潜在电力购买方进行谈判,并已签署一份具有约束力的框架协议,确立了达成最终长期购电合同的里程碑节点。该公司同时提醒道,其尚未建造任何SMR-300,也未获得所有必要的监管批准,亦未与客户就接收SMR-300或购买其电力签署最终协议,且无法保证未来能够实现上述目标。
Oyster Creek是Holtec在美国项目储备中第二个已明确的项目,目前被归类为开发阶段项目,并列出了2036年的目标商业运营日期。但Holtec尚未披露建造许可证时间表、融资结构、电力购买方,也未说明是否打算长期持有该项目的所有权。
除Palisades和Oyster Creek外,Holtec还将Pilgrim、Indian Point和Big Rock Point等退役核电站列为SMR-300潜在部署厂址。这些厂址拥有现成的电网接入和核电基础设施,有望降低投资成本并缩短建设周期。Holtec在S-1文件中披露,其关联公司计划在Palisades、Oyster Creek、Indian Point和Pilgrim部署共22台SMR-300,总装机容量7480 MWe。此外,该公司还在推进犹他州(Utah)Green River项目,以及与EDF Energy合作、拟在英国Cottam部署最多4台机组的项目。
