芬兰洛维萨核电厂启动汽轮机岛升级改造

2026-08-14 来源:中国能源研究会核能专委会编译自世界核新闻网
分享到:
[打印] 字号:[大] [中] [小]
芬兰富腾公司(Fortum)近日启动洛维萨(Loviisa)核电厂汽轮机岛大型现代化改造项目,旨在提升发电量并保障电厂运行至2050年。洛维萨核电厂两台VVER-440机组分别于1977年和1981年投运,目前供应芬兰超10%的电力。2023年2月,芬兰政府批准将两台机组延寿至2050年底。

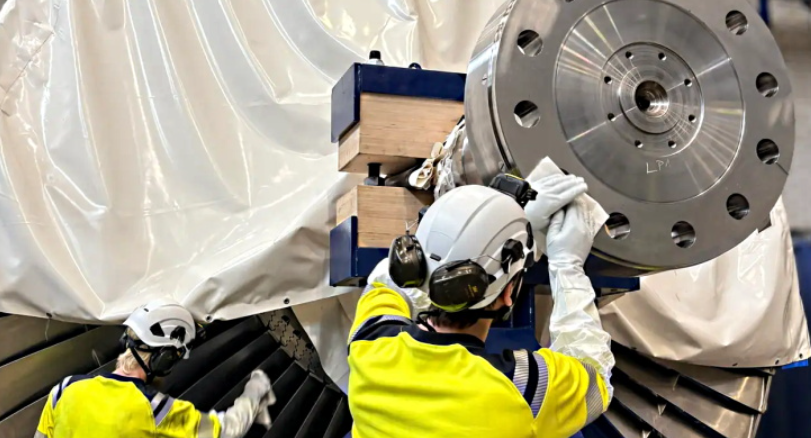

本次改造涵盖三大核心工程:低压汽轮机现代化改造、汽轮机自动化升级和主海水泵更换。低压汽轮机改造为其中规模最大的单项工程,将对全厂8台低压汽轮机外壳及内部部件整体换新,在不提高反应堆热功率的前提下提升发电出力,由捷克斗山斯柯达电力公司(Doosan Škoda Power)负责实施,双方于2024年5月签订合同。汽轮机自动化升级将更换两台机组的汽轮机保护控制系统及执行机构,同步实施发电机辅助系统现代化改造,该系统由芬兰维美德公司(Valmet)提供。主海水泵更换涉及两台机组共8台主海水泵,现役水泵及电机已临近设计使用寿命,该项目由奥地利安德里茨公司(Andritz)负责。
改造将依托年度大修窗口分阶段实施,预计2028年完成。完成后,洛维萨核电厂装机容量将从1014 MWe增加约38 MWe,新许可证有效期内预期发电量由170 TWh提升至177 TWh。富腾公司表示,此次升级将解决现役设备临近寿期终点、运维难度上升及备件供应受限等问题。2025年富腾投入约7000万欧元(约8100万美元)用于电厂翻新,预计至2050年延寿改造总投资约10亿欧元(约11.57亿美元)。
