国外核安全观察哨|第29期

2026-02-03 来源:生态环境部核与辐射安全中心
分享到:
[打印] 字号:[大] [中] [小]
1.从增补NRC谅解备忘录到更新核心安全标准:美国DOE反应堆授权流程最新进展
2.爱达荷国家实验室2025年核能科研进展
3.为何投入数十亿美元仍无法托起美国核燃料供应?
4.NRC改革的困境
5.NRC发布工作人员指引 推动跨部门反应堆设计协作
从增补NRC谅解备忘录到更新核心安全标准:美国DOE反应堆授权流程最新进展
背景
2025年6月18日,美国能源部(DOE)公布了其新设立的“反应堆试点计划”中入选的10家企业及其承担的11个项目。该试点计划旨在落实第14301号行政令提出的目标,即在2026年7月4日前实现三座反应堆达到临界状态。DOE部长赖特在美国核学会冬季会议的主旨演讲中指出,可能仅有一到两座反应堆能达成这一宏伟目标,但其他项目也紧随其后。
美国1974年的《能源重组法案》将核能职责分别授予DOE和核监管委员会(NRC)。DOE负责核技术的研究、开发与示范工作,而NRC则监管商业核安全并颁发核反应堆运行许可。正如《美国联邦对NRC、DOE及国防部(DOD)核反应堆的监管》白皮书所详述,当前已形成明确框架:商业反应堆项目由NRC许可,政府或示范用途的反应堆项目可由DOE授权。
2019年,DOE与NRC签署了《核能创新合作谅解备忘录》,旨在共同推进先进核能技术发展。该备忘录促进了信息共享与技术协作,但不影响监管权限。此举落实了《核能创新能力法案》中关于共享专业技术与知识的要求,以支持私营部门提出并全额或部分资助的反应堆概念测试与示范项目。根据该备忘录,DOE将向NRC开放测试反应堆、建模工具及技术数据资源。该备忘录延续了长期存在但较少采用的跨部门协议实践,即通过部门间协议借调NRC人员协助DOE安全评审工作。DOE还可邀请NRC以非干预方式观摩示范项目,为未来NRC的许可决策提供参考依据。
DOE签署与NRC关于先进反应堆创新的谅解备忘录第9号增补协议
2025年10月,NRC与DOE签署了该备忘录的第9号增补协议。根据该增补协议,DOE推进非商业示范项目,并与NRC共享信息,“以促进NRC在未来许可审查中利用此类信息的能力”。该增补协议明确了NRC和DOE为落实2025年5月发布的四项行政命令(14299、14300、14301和14302)所需承担的角色、责任及实施流程。根据备忘录增补协议,DOE与NRC将共同确保“DOE维护并开发必要设施,以保障民用核工业能够及时开展安全创新反应堆技术的研究、开发、示范及商业化应用”。两部门还将协调确保NRC制定“加速审批通道,用于批准经DOE授权测试的先进反应堆设计……该通道重点关注NRC许可审查中发现的风险或安全问题,这些问题可能源于设计变更等新申请事项,而非重复审查DOE评审中已解决的问题”。虽然部分反应堆供应商可能期待其反应堆在DOE项目中的成功示范将允许向第三方进行商业化售电,但此类销售行为对DOE和NRC而言仍存在未解决的监管问题。NRC仅承诺制定相关步骤以便未来为反应堆颁发许可证。该备忘录设想的流程类似于当前陆军Pele反应堆的建造与运营模式。
根据《原子能法》规定,DOE可保留首座示范堆商业应用的“自主运营权”。对于参与DOE“由私营部门提议并资助的先进核反应堆测试与运行计划”的供应商,相关补充条款需通过《其他交易授权协议》与DOE协商确定。例如《原子能法》第44条规定了试验堆与示范堆运行过程中附带的电力销售事宜,包括明确特定购电方的优先权。与承包商分享此类收益需遵循政府会计准则,例如《杂项收入法》。
该备忘录增补协议继续授权NRC工作人员借调至DOE,以支持DOE的安全审查工作,包括按照DOE安全审查标准完成名为“文件化安全分析”(DSA)的安全评估。此类借调的具体安排(包括资金转移等事项)将根据需要在DOE与NRC签订的部门间协议(IAA)中予以明确。鉴于谅解备忘录预期DOE安全审查工作将显著增加,该备忘录落实了2025年5月四项行政令中关于DOE与NRC应高效协作“以简化和加速未来NRC许可审批”的指导方针。例如,备忘录明确规定DOE需为借调的NRC审查员提供DOE安全要求培训。借调审查员提出的未解决技术问题,将依据DOE爱达荷管理系统办公室程序《环境安全与健康技术问题解决程序》进行处理,该程序用于解决不同专业意见,而非采用NRC的不同专业意见处理流程。即使在DOE对首座示范堆的授权过程中已妥善解决的问题,在NRC对后续反应堆的许可审批过程中仍可能被再次提出。
DOE更新其核心安全审查标准
除了近期签署的备忘录第9号增补协议外,DOE还更新了其核心安全审查标准之一——《核设施授权路径》(DOE-STD-1271-2025)。这项更新后的标准与DOE根据《其他交易授权协议》(OTA)签订的合同配套使用,旨在“建立由核能办公室授权核设施的审批路径,包括根据DOE合同建造运营且由DOE承担费用的设施”——此处核能办公室即指DOE下属的NE。该简化标准的制定借鉴了被广泛认为成功加速DOD资助的Pele微型反应堆安全审查的审批路径模式。
该路径围绕以下阶段进行构建:
- 协议阶段:敲定合同与核安全设计协议。
- 初步设计阶段:完成约50%的设计,并提交初步文件化安全分析报告。
- 最终设计阶段:完成全面设计,提交最终文件化安全分析报告与技术安全要求。
- 启动阶段:在DOE批准下进行准备情况审查并启动运营。
DOE审查流程在标准中得以明确规定,旨在满足第14301号行政令的要求,该行政令为DOE在现有人员配置下设定了极具挑战性的完成期限。简化后的标准规定,DOE对核安全设计授权、初步安全设计授权及最终安全设计授权的审查工作,须在接受申请后45天内完成。修订后的标准将核安全设计授权意见范围限定于安全影响层面,并允许DOE借助外部专家补充审查力量。如前述备忘录所述,NRC向DOE派驻审查员将增强其安全审查团队实力,但目前两部门均面临资源受限的运营压力。
根据OTA合同,承包商将被指定为设计授权方。该标准鼓励作为OTA承包商的反应堆供应商以设计授权方身份保持密切协调,并邀请DOE评审人员参与设计评审。DOE评审人员在按紧张时间表完成必要审批的同时,参与设计评审会议将面临挑战。NRC与DOE关于先进反应堆创新的谅解备忘录规定,DOE还将努力安排此类评审时间以便NRC进行观察,这可能会增加人员配置负担。此类NRC观察员并非作为安全评审员借调至DOE,他们仍隶属NRC编制,旨在为NRC自身的许可评审工作积累经验。
DOE-STD-1271-2025的简化流程允许由DOE管辖范围内私人实体资助的核设施,在法律允许的最早时间点开始建设。相比之下,核燃料(危险等级超过3级的核材料)则需等到审批流程的最后阶段(第四道审查阶段门)才能加入核设施。该最终阶段包括DOE根据其批准的启动计划,批准启动反应堆。
该标准明确了必须遵循的DOE指令、政策及手册。除应急规划与网络安全领域外,本标准允许承包商采用任何等效的NRC法规/指南或行业标准。目前仍存在如何判定等效性的问题。根据标准规定,OTA承包商作为设计授权方承担最终责任,若出现此类问题,可能需要向DOE解释其标准与NRC标准之间的等效性。通过将设计授权委托给OTA承包商,DOE无需单独解决此类等效性问题。根据先进反应堆创新谅解备忘录及简化的DOE安全审查标准,此类等效性评估需获得DOE与NRC的共同批准。相关部门似乎正致力于通过此类协调提升效率,以符合法定权限及近期行政命令的指导方向。
OTA承包商可请求核能办公室或其代表批准使用自定标准,前提是该标准已获核能办公室或其代表认可。根据NRC许可法规与指导文件,自定标准需与NRC指导原则等效。NRC需依据备忘录第9号增补协议框架处理此类情况,以建立经DOE批准设计的快速许可通道。该增补体现了DOE与NRC对加速先进反应堆项目示范验证、推动同型后续反应堆快速商业许可的共同承诺。
对外交流合作部 余少青 供稿
摘译自美国核创新联盟
爱达荷国家实验室2025年核能科研进展
数十年来,爱达荷国家实验室(Idaho National Laboratory,INL)一直是美国先进核技术创新的国家中心。该实验室拥有全美顶尖的核能研究设施,包括先进试验堆(Advanced Test Reactor,ATR)和材料与燃料综合设施(Materials and Fuels Complex,MFC)。2025年,INL支持美国核能现代化工作并取得以下进展。

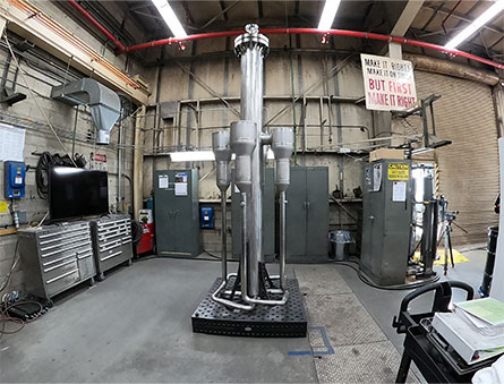

TRISO燃料交付标志着“Pele项目”取得重大进展
首批三结构各向同性(TRISO)燃料成功交付至爱达荷国家实验室的瞬态反应堆试验设施(Transient Reactor Test Facility,TREAT),标志着“Pele项目”迈出了重要一步。该项目旨在研制一种可移动微型反应堆原型,为军事行动提供高韧性电力。该项目由国防部战略能力办公室牵头,与BWXT(BWX Technologies)公司、能源部及INL合作开展,采用了一种专为承受极端条件而设计的先进燃料。这一工作体现了多年来对TRISO燃料鉴定工作的投入,也彰显了多方协作推进的巨大力量。
MCRE团队达成关键燃料里程碑
爱达荷国家实验室的熔融氯化物反应堆实验(Molten Chloride Reactor Experiment,MCRE)团队近期启动了用于快谱MCRE的浓缩燃料盐的全规模生产。该团队实现了95%的铀转化率,并于九月交付了首批燃料。MCRE是南方电力公司(Southern Company)、泰拉能源(TerraPower)、CORE POWER公司与美国能源部的一项公私合作项目。这些燃料将用于在INL的长寿命有机冷却便携式通用电源(Long—life Organic—cooled Transportable Utility Source,LOTUS)试验平台上进行的反应堆实验,预计将于2030年前投入运行。
与亚马逊合作,赋能核能AI创新
INL正与亚马逊云服务(AWS)合作,为核能项目开发人工智能工具。INL在开发可简化核设施设计、许可和建造流程的AI技术方面处于领先地位。通过向INL提供其AI模型、图形处理器和专用云服务,AWS正在助力实现“规模化核能AI”INL科学计算与AI部门主管表示,双方合作的首个项目将利用AWS的计算与AI工具,基于近实时数据构建一个小型模块化反应堆的数字孪生,以实现高级建模与仿真。
携手微软,简化核能许可流程
微软公司与INL合作,利用其Azure云和人工智能技术加速核能许可申请流程。该技术可读取核工程与安全文档,并自动生成美国核监管委员会和能源部所需的许可文件。该工具并非用于分析文档内容,而是自动化构建许可文件,供后续人工审核。
Aalo公司示范反应堆破土动工
Aalo公司为其首座示范工厂Aalo—X举行了奠基仪式。Aalo—X是目前在INL进行的四个反应堆示范项目之一。它是一座钠冷微型反应堆,该公司计划于2026年7月4日实现临界。Aalo团队已完成全面概念设计审查,并已获得爱达荷州反应堆示范项目的环境批准。
Oklo公司“极光”厂址破土动工
Oklo公司在INL为其首个“极光”(Aurora)电站举行了奠基仪式。该电站是一种基于实验增殖反应堆—II(Experimental Breeder Reactor—II,EBR—II)设计的钠冷快堆。此次奠基仪式地点位于实验室MFC以南,标志着该公司、实验室与能源部长达数年的合作开启。Oklo公司正在翻新MFC的一栋建筑,将其改造为极光燃料制造设施(A3F),预计将在2026年中之前完成初始堆芯的制造。

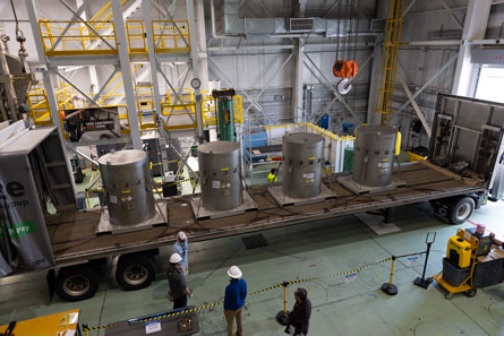

验证核燃料的新纪元
INL及其先进试验堆(ATR)为CCThE(Clean Core Thorium Energy)公司验证其富集寿命先进核能(Advanced Nuclear Energy for Enriched Life,ANEEL)燃料提供了保障。ANEEL是一种用于重水加压反应堆(PHWR)的新型核燃料设计,有望减少废物、提升安全性并降低成本。2024年春季,工程师们将216颗ANEEL燃料芯块放入ATR堆芯进行辐照;2025年,第一批芯块被取出并送至热室燃料检验设施(Hot Fuel Examination Facility,HFEF)进行辐照后检验。第二批检验将于2026年进行。

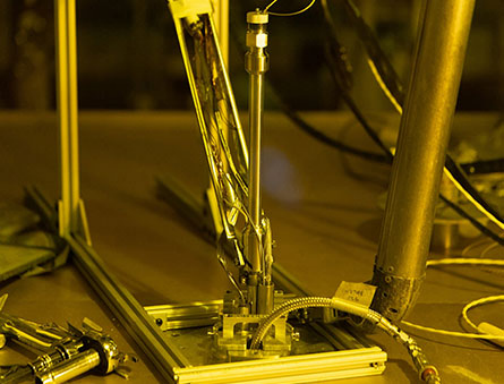

MARVEL项目测试达成里程碑节点
INL的研究团队使用独一无二的主冷却剂装置试验台(Primary Coolant Apparatus Test,PCAT),对微型反应堆应用研究验证(Microreactor Applications Research Validation,MARVEL)项目的部件进行了严格验证。PCAT几乎是MARVEL反应堆主冷却回路的精确模型,它使用电力而非核能产生热量,以复现其热工水力行为。通过分析建模和数值模拟,该团队证明了MARVEL的冷却方案是可行的。此项测试对于验证设计并确保微型反应堆在现实环境中安全有效运行至关重要。

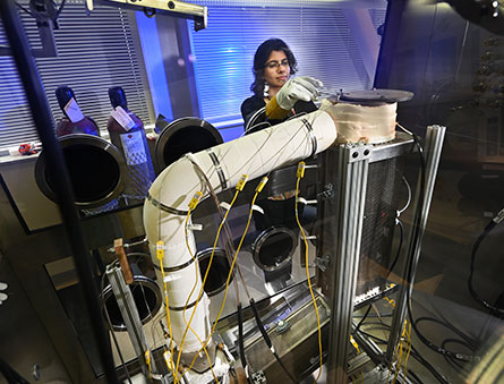

实时测试推动熔盐研究
INL研究人员成功完成了熔盐流动回路试验台(Molten Salt Flow Loop Test Bed)的首次运行。该试验台可对氯化物基熔盐技术进行连续、实时的监测与分析。大多数测试回路关注熔盐对结构材料的影响,运行数小时后就必须拆解以分析腐蚀情况。而INL的回路独具特色,它使用可在流动环境中追踪熔盐行为的仪器。这将为更好地理解材料在高温下的腐蚀机理以及传感器性能提供深刻见解。INL是开发熔融氯化物反应堆实验(MCRE)团队的一员,该实验将展示世界上首个运行的快谱熔盐反应堆。
能源部委任INL加速聚变燃料循环研究
INL被指定为能源部六个聚变创新研究引擎(Fusion Innovative Research Engine,FIRE)中心之一。这些中心的目标是在十年内开发出可运行的燃料循环,为商业核聚变电站铺平道路。INL将领导通过核试验加速聚变包层开发(Accelerating Fusion Blanket Development through Nuclear Testing,BNT)中心,并参与另外两个中心的工作。聚变包层(fusion blanket)可为聚变反应堆创造新燃料,将聚变能转化为热能以发电,并保护反应堆强大的磁体。INL领导的团队将在裂变反应堆中测试包层系统的部分组件,以观察其在核环境中的表现。
华尔街与硅谷代表访问INL
来自Meta、亚马逊和谷歌等数千亿美元级公司的代表参加了由INL与能源部共同主办的“核能投资者日”(Nuclear Investor Days)活动。高盛、摩根士丹利和贝莱德的银行家与顾问也出席了此次活动。26名参与者代表的投资资金总额超过1万亿美元。活动介绍了核能如何为耗电量巨大的数据中心提供基荷电力,以及如何应对金融和监管方面的挑战。
二十余年来首次开展高燃耗快堆燃料安全测试
INL在其瞬态反应堆试验(TREAT)设施中,开展了二十多年来全球首次针对高燃耗快堆燃料的安全测试。此项测试是能源部与日本原子能机构合作开发和鉴定快堆燃料项目中的一部分。所用的金属燃料源自实验增殖反应堆—II(EBR—II)的历史辐照试验,并使用了一种新型测试胶囊,该胶囊配备了多种传感器以监测测试过程中的燃料行为。这些安全测试将提供关键的新数据,以支持未来燃料的开发与鉴定。
在辐射防护中平衡安全与科学
为响应特朗普总统签署的两项关于辐射防护的行政命令,INL发布了题为《基于当前科学证据对公众与工作人员辐射防护标准的重新评估》的报告。该报告由INL主任与五位健康物理学家共同撰写,指出将公众年剂量限值从100毫雷姆提高到500毫雷姆,既能维持有效的安全裕度,又能更好地与科学证据保持一致。报告建议维持现行的5000毫雷姆美国职业年剂量限值,但在此限值以下不再强制应用自1971年引入的“合理可行的低水平”(ALARA)监管原则。
与Atomic Canyon合作,制定核能AI标准
专注于核工业的人工智能公司Atomic Canyon宣布与INL合作,开发首个面向核应用的综合性AI基准测试套件。此次合作旨在为评估核电站中的生成式AI系统建立行业标准,并促进安全、可信的AI应用。合作计划为文档检索和法规遵循等任务确定基准,重点在于提升核运营的安全性与安保水平。Atomic Canyon将主导基准测试套件及配套开源软件的开发,而INL将贡献其核专业知识并提供精选的数据集。

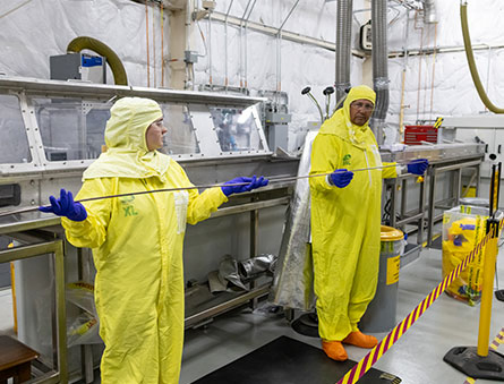

先进燃料制造能力
材料与燃料综合设施(MFC)的工程师们在INL的实验燃料设施(Experimental Fuels Facility,EFF)中,利用共挤压(co—extrusion)技术,生产出一根长段的锆包壳浓缩铀棒。这项工作是为Lightbridge公司完成的,这些样品是该公司计划用于其商用燃料产品的合金模型,旨在提升核电站的效率与性能。共挤压是一种制造工艺,可将两种或多种不同材料同时通过一个模具挤出,形成具有多层结构的复合产品。工程师们使用EFF的挤压机,共挤压出一根长约8英尺的细圆柱形棒材,该棒材将被切割成小段,并在INL的先进试验堆(ATR)中进行辐照。
能源部与爱达荷州达成定向豁免推进核研究
爱达荷州与能源部签署了对1995年《爱达荷州和解协议》(Idaho Settlement Agreement)的定向豁免。该协议确立了在INL场址清除历史遗留废物的里程碑,同时允许在该实验室进行核能研发。此次豁免允许对来自商业核电站的高燃耗核燃料贮存罐进行关键研究,为支持全美28个州54座核电站延长乏燃料贮存期限提供数据。豁免还允许INL安全地管理少量来自国内大学研究堆的乏燃料。
对外交流合作部 张灵宇 供稿
摘自美国爱达荷国家实验室官网
为何投入数十亿美元仍无法托起美国核燃料供应?
尽管美国联邦政府支出有所增加,但先进核能所缺少的关键因素仍然是愿意尽早下单的买家。
近日,美国能源部(DOE)宣布将拨款27亿美元用于拓展国内铀浓缩能力。此举意义重大,因为浓缩产能对于维持现有反应堆运行及推动未来发展至关重要。在对核燃料供应的担忧持续数十年之后,这一举措被视为美国先进核能领域的一个转折点。
而事实并非如此——至少这不是市场实际运作的方式。
先进核能部署面临的根本制约,从来都不是美国能否在技术上实现铀浓缩。Centrus Energy公司已在俄亥俄州的设施中成功开展了高丰度低浓铀(HALEU)的中试规模生产。真正的问题在于,是否有人能够可靠地按计划大规模生产HALEU。这一难题迄今仍未解决,因为美国联邦政府至今仍未履行国会明确指示其采取的一项关键举措:采购这种燃料。
HALEU供应计划于2020年启动,并于2022年获得资金支持,旨在让政府购买并储备浓缩铀。然而,美国联邦政府目前仍没有采购任何浓缩铀用于战略性“储备”存储。
这一点至关重要,因为核燃料市场与普通大宗商品市场截然不同。核燃料市场交易量稀少、资本密集度高,且对时间风险极为敏感。浓缩设施属于长期资产,设计寿命长达数十年,而非为满足零星、间歇性的订单而建。若缺乏稳固的、涵盖多座反应堆且长达数十年的合同,仅针对首座示范性反应堆生产少量HALEU,这种做法从经济角度看几乎毫无意义。从浓缩企业的角度来看,这并非通往未来市场的桥梁,而是一种陷入困境的资产风险。
与此同时,先进反应堆的开发商在结构上根本无力自行解决这一问题。那些计划建设示范或试点反应堆的公司,无法切实承诺采购足够数量的HALEU,以证明新建浓缩能力的合理性。这些项目资金紧张、进度难定,目前仍处于许可审批阶段。指望初创阶段的开发商来支撑起全国性的燃料供应链,显然是不切实际的。
这种双方投资困境,正是HALEU供应计划原本要着力破解的难题。通过跨项目、跨时间聚合需求,并作为浓缩铀的首批采购方,美国联邦政府能够将分散的未来需求转化为一个单一且可融资的信号。浓缩企业将获得稳定的销售保障,而开发商则能在无需过度投入稀缺资本的情况下,提前锁定燃料供应。这正是该计划的设计初衷。
相反,由于缺乏早期采购行动,政府被迫采取一系列日益临时性的应对措施。DOE启动了一项“燃料线路试点”计划,旨在识别、评估并为反应堆试点项目参与者分配燃料。这一举措务实且必要,但也暴露了一些问题。与从现有储备或成熟供应渠道获取燃料不同,DOE正为每个反应堆搭建燃料供应路径,通过拼凑短期解决方案来满足当下的迫切需求。当采购取代规划时,燃料保障便呈现出这样的面貌:资源丰富、耗费大量人力,且从根本上难以实现规模化扩展。
政府运用《国防生产法》的情况也呈现出同样的模式。DOE已在《国防生产法》授权下成立了一个燃料供应联盟,以加速浓缩和燃料制造能力的提升。这一举措凸显了挑战的严峻性,同时也暴露了该联盟的局限性。该联盟致力于协调产业资源、缓解瓶颈问题,却无法提供能够支撑大规模投资的长期采购承诺。即便非常权威,也无法替代实际的订单保障。产能固然可以得到鼓励,但若缺乏近期合同,这些产能便无法充分动员起来。
即使出于保守假设,未来美国的浓缩需求也将比目前国内可用产能高出五到十倍,而HALEU将占据这一增长的大部分。仅靠先进反应堆,到本世纪中叶每年就可能需要数千万分离功单位。目前,美国HALEU年产量以百公斤计,而非数千吨。这种差距并非理念上的分歧,而是实实在在的数量问题。
怀疑论者指出,不确定性也可能带来另一重风险:如果无法大规模新建先进反应堆,又该怎么办?为何要囤积可能用不上的燃料呢?这种质疑混淆了财政审慎与系统性风险之间的区别。燃料成本仅占核电项目总成本的一小部分,但一旦燃料短缺,整个项目便会彻底停滞。储备少量过剩燃料的成本,远低于因反应堆停工而造成的巨额损失和搁浅资本。正因如此,战略储备才应运而生——它们的建立正是为了避免短缺问题变得严峻,而非等到短缺迫在眉睫时才采取行动。战略石油储备以及长期国防采购都遵循着同样的逻辑:当市场在不确定性下无法有效协调时,及早行动便显得尤为重要。
如今的错误在于将实际措施与解决方案混为一谈。增加产能固然必要,但仅靠这一点是不够的。市场并非因政府公告而形成,而是因实际合同而形成。
国会认识到这一现实,因此指示设立一个HALEU供应计划。在美国联邦政府真正开始采购燃料、并以此信号引导市场发展之前,HALEU问题将依然如今日这般:尽管已投入大量资金,却仍未得到解决。
对外交流合作部 余少青 供稿
摘译自美国突破研究所
NRC改革的困境
前言
美国核能发展的瓶颈、美国核业界关于提升NRC许可效率的呼声以及特朗普关于改革NRC行政令等一系列叠加因素都促使NRC多措并举以大幅提升许可效率。然而,专业人士也尖锐地指出:效率提升的负面效应已经显现,NRC在诚信、公众信任、独立性、透明度和人员配置等领域正面临困境。
NRC许可效率提升进展
2019年NEIMA要求NRC在2026年前建立先进反应堆许可新框架。过去五年,NRC许可更注重“风险指引、绩效导向、技术包容且高效”并取得诸多成果。尽管现有许可流程针对的是传统大型轻水堆,近期取证与加速审批证明,NRC与申请方在新型核技术许可方面已取得突破性进展。
2024年,凯洛斯电力公司(Kairos Power)与阿比林基督教大学(Abilene Christian)取得试验与研究堆建设许可证。两项审批均迅速完成:凯洛斯电力的赫尔墨斯(Hermes)1号耗时约2年,Hermes 2大幅压缩至16个月且审查资源减少60%;泰拉能源公司(TerraPower)的Natrium快堆示范项目最初预计将耗时27个月,而NRC实际仅用18个月就完成审批且预算节省11%。提速虽受2025年行政令推动,NRC与申请方早期的高效沟通也已奠定基础。NuScale公司US460标准设计审批原估需要24个月,实际22个月完成且节省预算13%。NRC预计对朗莫特能源公司(Long Mott Energy)的X能源(X-Energy)项目和田纳西河流域管理局的克林奇河(Clinch River)项目的新建许可审查将分别耗时18和17个月。
在过去一年半中,《ADVANCE法案》发挥了关键的推动作用。NRC建立并持续更新该法案实施网站,举办公开听证会汇报进展、确保透明并征求意见。主要成果包括:更新使命宣言,在坚守安全核心的同时强化效率导向;发布高效反应堆许可证审查指南;敲定许可费用改革最终规则,自2025年10月1日起将先进堆申请方及预申请方的小时费率下调逾50%。
在NEIMA框架下,NRC已基本完成历时数年的“第53部分”关于风险指引、绩效导向与技术包容性许可的法规制定。委员会还推进其他法规与导则的制定工作,如2023年发布基于风险指引的应急计划区合理划定方法;将反应堆设计认证有效期从15年延长至40年并追溯适用于已获批设计。
2019年NRC和美国能源部(DOE)签署落实《核能创新能力建设法案》(NEICA)的谅解备忘录,强化跨部门合作并提升核技术审查准备度。备忘录2025年更新版明确双方在执行第14299、14300、14301与14302号行政令相关行动中的角色、责任与协调流程。双方还签署补充协议,强化DOE项目中的部门间协作。此外,多年来NRC与美国国防部及DOE就“佩莱项目”即微型移动核反应堆示范计划开展合作。2022年NRC强调“这些项目持续产生的信息为其履行针对新兴技术的使命提供了支持”。
维护NRC监管诚信与公众信任
NRC的职责是为新反应堆颁发许可证并监督运行反应堆,确保公众能够安全地受益于核能。NRC拥有专业过硬的技术团队,并因对核工业长期安全监管而闻名。作为独立、跨党派委员会,NRC始终秉承其使命,相对免受政治干预,以巩固其技术权威性、国际声誉与公众信任。
核能是安全性最高的能源之一,拥有卓越的安全记录;而强有力的监管是延续该记录的关键。业内人士倡导NRC在保持稳健安全的同时提升效率,并相信其能够且必须做到。
历史上,公众针对NRC的辩论主要分两派:反核派主张放慢许可或减少电厂数量,而支持派则主张简化法规并扩大电厂规模。也有人提出新观点:公众更倾向于高效且有效的许可,因为确保能源安全并尽快实现碳减排符合公众利益。
NRC的运作长期保持透明性和独立性,相对免受政治干扰。然而近期的数项举措对其透明度与独立性有所削弱,包括: 1)领导层变动,包括不合法且史无前例地免除Chris Hanson主席一职以及大批高级管理岗人员流失;2)法规制定程序修订使透明度降低。
独立性
关于NRC独立行政机构的性质与职能的议题已成为热点。NRC的独立性具有多重维度。其一,安全监管职能须与促进核能职责分离,该项在《原子能法》及《核安全公约》(IAEA文件编号INFCIRC/449)中有明确要求。该公约第8条规定,缔约方“应采取适当步骤确保将监管机构的职能与参与促进或利用核能的任何其他机构或组织的职能有效地分开”。
其二是政治任命。依据历史惯例和法律规定,NRC主席由总统任命。其余委员由总统提名并由参议院确认,但设有两项限制:同一政党的委员不得超过三人;总统不得无故罢免任何委员。
第三是监管独立。过去数十年,白宫行政管理与预算局(OMB)信息与监管事务办公室(OIRA)负责审查多数联邦机构的法规制定。但由于以下原因,NRC等独立机构不在其监督范围之内:1)其规则制定需要高度专业化知识,且失误可能导致严重后果;2)因政治风向变动而频繁修改法规或对关键基础设施带来高风险;3)维护公众对法规制定决策的信任,符合国家利益。
NRC法规制定独立性显然符合国家利益,因为其为核能运行提供官方许可,而这种能源在安全、环保与能源可靠性方面具有重大优势。同时,NRC还推动了美国在核能领域的领导地位与竞争力,其颁发的许可证为美国技术出口与技术合作提供了权威认证。
透明度
NRC的组织价值观为:诚信、服务、公开、奉献、合作、卓越与尊重,与其“良好监管原则” 即独立、公开、高效、清晰与可靠相辅相成。这些价值观与原则都强调“公开”。可信且称职的安全监管是实现由总统设定并获国会两党多数支持的核电扩张目标的前提。
第14300号行政令中关于NRC改革的优先事项与核行业及倡导者多年诉求一致,其有效落实对实现政府的核能目标至关重要。NRC在数十年来保持透明度是其成功的关键。除核能行政令外,《确保所有机构责任感》的第14215号令要求的OIRA程序可能降低NRC透明度。根据该令,在提交NRC委员会表决前,OIRA需对NRC工作人员提交的所有拟议法规草案进行重要性审查。若某项法规被认定为“重要”,则将采用自1993年以来适用于所有非独立机构的第12866号行政令的审查流程。经NRC委员会批准的最终法规,还需提交OIRA审查后方可发布。根据上述流程,送交NRC委员会表决的拟议法规草案以及委员会对该草案的表决结果、送交委员会表决的最终法规草案以及委员会对最终法规的表决结果,将不再公开。这些做法可能有损价值观与原则中的公开性。
第14300号行政令要求NRC在2026年底前对现行法规进行修订并出台新法规。时间紧、任务重,且OIRA缺乏核专业经验,若仓促制定法规反而可能阻碍进展且导致效率降低。与以往不同,行业与关键利益相关方对新规制定缺乏理解。反应堆开发商和运营方则需要经过严格审查且表述清晰的法规和指导文件。
长期以来,工业界及其他利益相关方与NRC工作人员保持互动并在公众意见征询期提供反馈,在法规制定过程中发挥重要作用。公众意见能够被NRC有效吸纳,对于制定实用性法规体系至关重要。鉴于第14300号行政令对新规制定的紧迫时限要求以及OIRA审查所需的额外时间,有关方面担忧:关键利益相关方没有足够时间反馈意见或难以完成艰巨的法规制定计划,尤其大量重要法规正以并行且快速的节奏陆续发布。
NRC须使新规制定程序更加透明化:既能吸纳行业专家的实质性意见,又能确保法规的技术规范性,同时维护公众信任。目前新法规接连出台,加上OIRA程序不明,可能拖慢政府目标的实现进度。同时NRC工作量已达历史新高,除全面修订现有法规外,还需处理30余项申请及预申请。 因此加速监管改革必须审慎、透明。
除第14215号令外,NRC内部法规修订的透明度也有所下降。NRC作为黄金标准监管机构的权威性源于:技术团队起草法规,草案通过公开渠道提交NRC委员会审议,委员会公开讨论并最终定稿;由总统任命、参议院确认的NRC委员需对国会负责,确保该机构忠实履行监管职责。因此委员会应强化NRC透明度与责任感,确保美国核能产业的未来发展。
人才流失
2010年代初,随着新堆研发减少、预算限制及公众兴趣减退,导致NRC多年几乎没有新进员工,同时需补充年轻员工替代退休人员。为应对申请激增,NRC拟在2023财年招聘400名新员工,实际招聘281人、离职199人,净增仅82人。未来几年还要努力提升中青年队伍水平。2020年为招募年轻人才,NRC启动“核监管学徒网络”的双年度项目,此后根据《ADVANCE法案》要求改为年度项目。目前NRC还面临联邦政府各部门员工大规模流失的新挑战。
2025年该机构离职人数超300名,年初的全职员工总数约为2800人。离职多为已在此十余年的资深员工;而NRC多依赖这些有经验的人员对反应堆和核材料进行许可和检查。在申请项目激增之际,资深人才流失可能导致项目延误;新人培训不足与经验断层亦可能拖慢进度且引发沟通障碍。多个高层领导职位如运营执行官、总法律顾问等也出现空缺,资深人员大量流失需高度关注。
《改善核监管委员会组织文化》报告指出NRC的五大核心支柱:
• 责任感、自主与协同
• 领导力培养与资质提升
• 专业异议、意见认同流程及与总法律顾问办公室协作
• 员工留任
• 人才招聘
报告同时指出:“NRC的公信力源于其工作人员的责任心及其强烈的使命感。NRC必须维护并强化自身的技术优势,同时提升其作为高效监管机构的职能。该机构能否满足新的许可证审批需求,取决于其各级工作人员是否具备胜任能力、是否明确责任、是否拥有工作动力,以及是否实现协同一致。”
而NRC委员会肩负的关键职责为:确保NRC获得吸引并留住优秀人才所需的一切手段,维系组织效能。
NRC的方向
正视NRC在重建美国核能领导地位中发挥作用。两党的独立委员、资深的技术领导力以及高度责任感且被充分赋权的员工队伍,这是核技术监管成功的必要条件;领导层与工作人员的配置须基于其能力与业绩,且法规须由技术专家负责撰写与审查。维护NRC监管诚信,对于公众、行业以及美国核技术的国内外客户而言都是至关重要的。
对外合作部张鸥 供稿
摘自核创新联盟官网
NRC发布工作人员指引 推动跨部门反应堆设计协作
美国核监管委员会(NRC)通过发布关于其工作人员参与能源部(DOE)与战争部(DOW)反应堆授权的互动指引,进一步彰显其致力于采取“全政府协同”方式推动部署美国新型核能的承诺;明确与反应堆供应商合作的预期要求,这些供应商正利用DOE或DOW的授权推进反应堆设计商业化。
核反应堆监管办公室代理主任杰里米·格鲁姆表示:“通过观察跨部门合作伙伴的授权活动,我们为建立更具前瞻性与响应力的许可流程奠定基础。我们将与供应商及联邦合作伙伴密切合作,深入了解相关技术及其安全论证,从而提升商业反应堆许可审查效率。”
NRC工作人员将采用与当前开展预申请活动相同的方式,参与授权审查过程的观察。此次发布工作人员指引是NRC落实第14300号行政命令的举措之一,旨在支持安全推进新型反应堆建设以满足国家日益增长的能源需求。该指引是建立快速审批通道的关键一步,旨在批准那些已在DOE或DOW计划下完成测试、并证明具备安全运行能力的反应堆设计。
NRC首席运营官迈克·金表示:“DOE的合作伙伴在反应堆试点项目上进展良好。在开展独立审查时,我们将聚焦这些设计商业化过程中的风险,并借鉴DOE与DOW的审查成果,避免重复工作。这种协作将提升审查的效率与成效,增强我们保障创新技术安全部署的能力。”
DOE授权信息及NRC工作人员指引
NRC工作人员提供有关DOE授权流程的背景信息及利益相关方互动指引,旨在帮助未来的NRC许可申请人从先前获得的DOE或DOW授权及相关反应堆设施运行活动中,获得NRC许可流程的效率优势。需特别强调:NRC并非DOE授权决策过程的参与方,但可在未来申请人自愿的前提下,观察该流程的特定环节,以熟悉相关技术及申请人所构建的安全论证,从而在后续的NRC许可程序中提升效率。
DOE申请要求与试点项目遴选
2025年5月23日,第14301号行政令《能源部核反应堆测试改革令》第5条指示DOE启动一项新试点计划,以加速先进反应堆设计的试验。对此,DOE的“反应堆试点计划”建立了一条新的DOE路径,用于推进先进反应堆示范,以加快商业化许可进程。2025年6月18日,DOE发布申请要求。2025年8月12日,DOE宣布将首批与11个先进反应堆项目合作,推动其技术部署。
根据《原子能法》对处于DOE“充分控制”下的反应堆的授权规定,DOE“计划在此RFA下至少批准三座反应堆,目标是在2026年7月4日前实现每座反应堆的首次临界。”为实现此目标,DOE发布了前述RFA,并在其新设立的“反应堆试点计划”下评审合格试验堆的申请。
该试点计划针对“合格试验堆”的建造与运行设定了以下门槛:设计足够成熟、燃料方案已确定、资金充足及执行就绪状态。第14301号行政命令明确指出,建造和运行这些反应堆的目的是在DOE授权下确立基础技术可行性,以促进核反应堆领域的研发,而非证明其商业适用性。因此,这些反应堆属于DOE管辖范围。
DOE授权流程
DOE通过实施标准 DOE-STD-1271-2025,为DOE核能办公室(NE)授权核设施提供了路径。该标准明确了适用的授权要求,并为NE授权设施满足这些要求提供了方法论。本标准阐述授权流程,涵盖以下章节:协议协调、初步设计、最终设计、准备状态审查及初始启动试验/联合试验组。DOE将审查承包商提交的文件,确保每份文件均符合本标准规定的技术要求,方予接受。
•协议协调阶段。明确DOE与承包商之间的基础协议,包括初始合同和《核安全设计协议》(NSDA)。这些协议界定各方角色、责任、安全要求、监管互动方式以及所采用的规范与标准。《记录规范》作为一份动态文件,记录所适用的规范及经论证的偏差。
•初步设计阶段。当设施设计完成约50%时,关键系统与部件已识别并完成安全分析。承包商向DOE提交《初步书面安全分析报告》(PDSA),以建立监管信心并指导后续设计与采购。DOE对PDSA的审查与批准,将提供对设施安全与性能的整体评估,并设定满足监管要求的系统性能指标。
•最终设计阶段。反映设施的实际建造状态,纳入所有施工与制造过程中的变更。承包商提交《最终书面安全分析报告》(DSA)并由DOE批准。此阶段强调安全管理体系与运行规程的实施,以确保设施安全运行。DOE对DSA的批准,表明其接受该设计与安全论证,并认定该设计足够安全、合规,可支持运行。
•准备状态审查阶段。由多学科团队审查,确保设施规程与人员培训足以支持安全运行。审查还确认设施与设备已按批准设计建成,安全设备功能正确,且协议中规定的安全管理程序已按要求实施。此阶段DOE还将评估安保与应急管理。顺利完成该审查后,DOE将签发启动批准,允许按启动计划以受控方式开展核设施运行。
•初始启动试验/联合试验组阶段。在完成准备就绪审查并获DOE启动批准后,设施将在联合试验组(JTG)指导下执行试验计划。JTG将设定DOE批准的试验项或“停检点”,必须满意完成后方可进入下一阶段。JTG负责监督初始启动试验,包括验证所有系统与部件按预期运行并满足安全要求,以及确认安全分析中的关键行为预测在实际运行中得到验证。
NRC工作人员应特别关注《核安全设计协议》(NSDA),因其许多要素可能与NRC要求相一致。NSDA中的“监管互动”部分描述了申请人计划与监管机构开展的合作,包括DOE以外的监管机构。
DOW授权流程
2025年5月23日,第14299号行政令《为国家安全部署先进核反应堆技术》,指示DOW在国内军事基地启动一座由陆军监管的核反应堆。2025年10月14日,陆军部宣布启动“雅努斯计划”,这是一项新一代核能计划,旨在通过与国防创新部门(DIU)合作建设微型反应堆,为国防设施和关键任务提供安全、可靠、具备韧性的能源保障。NRC将继续与DOW保持沟通,以了解陆军核监管流程的进展情况。
NRC观察员和DOE与DOW授权活动的工作安排
鉴于部分供应商计划利用DOE或DOW已授权的设计来支持未来的NRC商业许可申请,这些未来申请人可能会寻求尽早与NRC接触,以便NRC了解其授权时间表,并识别NRC工作人员可观察授权审查的具体机会。需强调的是,此类互动完全自愿。NRC许可工作人员在DOE或DOW的授权过程中无任何监管权限,其参与仅限于观察员身份。然而,在适当时机参与可为未来许可带来切实益处,包括更熟悉拟议设计、早期识别可能阻碍NRC许可的问题及获得该设计建成后的运行经验。因此,应将此类活动视为《先进反应堆能力评估计划路线图临时工作人员指南》DANU-ISG-2022-01附录A中所述的预申请互动。
NRC工作人员应努力了解DOE或DOW审查中所采用的假设与申请内容,以便判断这些先前授权如何支持满足NRC的监管要求。目前,NRC正为许可申请人和工作人员制定指南,以明确如何最佳地利用DOE和DOW授权成果支持NRC许可。该指南将概述关键的NRC要求及可行的实施方法,重点聚焦于《安全分析报告》的基础内容。此外,NRC正与DOE协调,开发一份NRC法规与DOE授权要求的对照表,以帮助申请人识别利用先前授权的机会。
为此,NRC工作人员应采取以下行动,以确保参与过程效益最大化:
1.项目经理应与当前及潜在申请人沟通,了解其是否计划申请DOE或DOW授权及其时间安排。
2.对于计划申请DOE/DOW授权并希望NRC参与的申请人,项目经理应与其协调,确定NRC观察最有益的流程节点。例如,观察申请人与DOE签订的NSDA,有助于工作人员理解设计的基本理念,如所用规范标准、结构/系统/部件分类方法等。
3.若申请人希望NRC观察DOE授权过程以支持其未来NRC许可,应通过其监管互动计划或单独信函正式提出请求。请求应明确具体观察节点、预期成果及所需反馈,使NRC正式参与并达成共识。届时将设立外部项目识别码用于跟踪工时并确保向申请人合理计费。
4.申请人应视需要与DOE或DOW协调,向NRC观察员提供相关信息。由于授权过程涉及合同限制,DOE/DOW未经申请人许可不得向NRC共享信息。因此,最高效的方式是由申请人直接向NRC提供信息。
5.具体参与观察的NRC人员将根据活动范围而定,但通常应包括主管项目经理和首席技术评审员,其他人员可根据需要并与申请人协商后指派。
6.为明确监管权限界限,NRC观察员应仅限于提问以加深对设计关键概念的理解。鼓励工作人员就设计充分性向DOE/DOW分享观察意见。最终,具体设计的技术细节由供应商与授权机构协商确定。参与人员应在申请人请求的反馈范围内收集意见,包括识别可能影响NRC发证的潜在问题,并在DOE/DOW要求时提供反馈。
总结
主动与未来申请人互动,有助于建立快速审批通道,用于批准那些已在DOW或DOE试验过并证明安全运行的反应堆设计。通过与申请人合作,了解其在NRC、DOE或DOW的监管审批计划;识别有意义的早期互动机会(如作为观察员参与DOE/DOW授权活动);并为参与设定清晰可预期的目标,将为这些反应堆设计未来的NRC许可带来切实效益。
对外交流合作部 张灵宇 供稿
摘自美国NRC官网
